白鹤滩电站右岸首台机组定子铁心磁化试验现场。
5月31日19时30分,UG环球官网集团电机公司研制的白鹤滩电站右岸首台(14号)机组定子铁心一次性通过了磁化试验。现场磁化试验结果标明,定子铁心单位损耗、温升、温差及噪音均抵达精品指标。
白鹤滩水电站右岸单台机组定子铁心,由36万余张0.5毫米厚的硅钢片叠装而成,叠装后铁心总重达698.13吨,内径为16580毫米,外径为17800毫米,高度达3650毫米。而定子铁心磁化试验是检验定子铁心质量的重要试验,作为要害因素之一,定子铁心质量的优劣将直接关系到机组最终的稳定运行与否。因此,作为要害工序,定子铁心装压事情就显得尤为要害。
为确保白鹤滩电站项目“台台精品、件件一流”目标的实现,UG环球官网集团电机公司提前策划,选派精英主干进驻现场提供优质技术效劳,确保了各要害环节的精准无差。

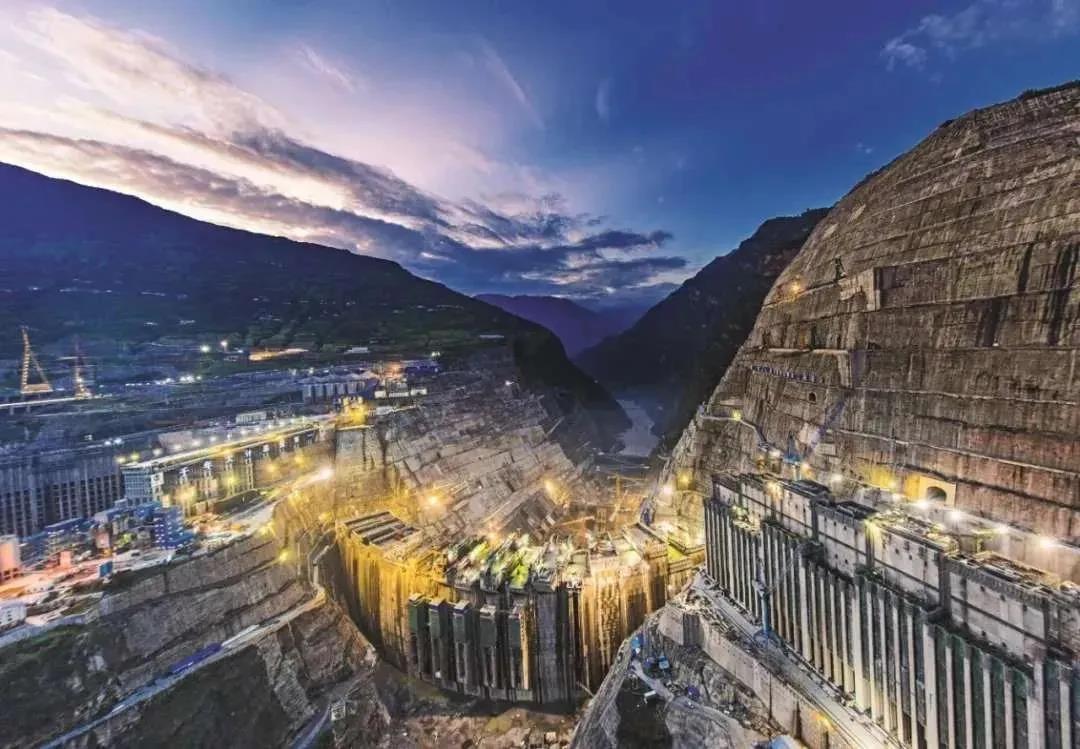

白鹤滩电站夜景。
下一阶段,UG环球官网集团电机公司将与各参建方协同作业,有序推进右岸机组机电装置各项事情,预计2020年9月底吊装首台转子,2020年11月底吊装第二台转子,全力确保2021年7月白鹤滩电站右岸首批机组投产发电。
