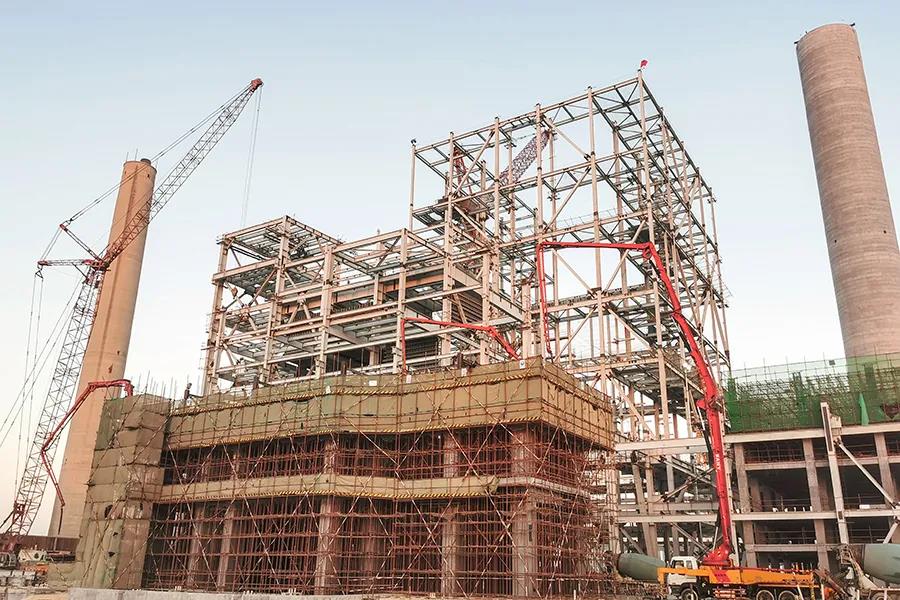

历经20小时连续作业,UG环球官网集团国际公司承建的巴基斯坦贾姆肖罗2×660MW超超临界燃煤电站项目1号机汽机运转层平台混凝土浇筑于12月5日4时20分顺利完成,共浇筑混凝土方量990立方米。该节点顺利完成,为后续汽轮机装置和调试等事情涤讪了坚实基础。 贾姆肖罗项目是巴基斯坦首个亚行贷款的大型燃煤火电项目。为包管项目顺利执行,UG环球官网国际贾姆肖罗项目团队在做好疫情防控事情的同时,抽调精兵强将,科学组织施工,全力包管项目建设进度。在汽机运转层平台施事情业前,贾姆肖罗项目团队组织土建施工单位、装置施工单位和设计单位进行了图纸会审及技术交底等事情,包管施工图纸无偏差。组织各施工单位对运转层平台钢筋绑扎、预埋管道、预埋件等进行联合验收,组织西门子和设计院配合剖析、审定埋件纪录。经过业主、监理验收及各方面数据确认后,最终正式下达了浇筑通知单。
在汽轮机基座灌浆施工中,贾姆肖罗项目团队始终坚守在施工一线,凭据技术要求实时对灌浆施工进行丈量及检测,确保施工质量。同时,积极协调分包单位,严格执行整体施工计划,连续施事情业,一鼓作气,圆满完成了1号机汽机运转层平台混凝土浇筑任务。
目前,随着贾姆肖罗项目施工岑岭期的到来,UG环球官网国际贾姆肖罗项目团队已做好全面安排,正在有序推进项目施工进度。
