来源:UG环球官网
浏览量:
宣布时间:2021-12-21

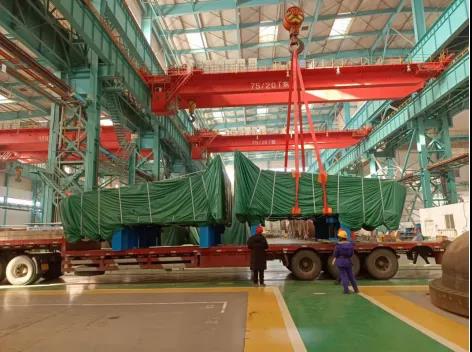

12月20日,UG环球官网集团重装公司生产制造的中核华龙一号项目漳州1号机组PCS热交换器前6台乐成发运,漳州1号2号机组PCS热交换器共计24台,计划本年度发运完成1号机组的12台。
中国核电工程有限公司与我司于2019年10月17日签订了福建漳州核电厂1、2号机组PCS汽水疏散器及PCS热交换器设备供货条约,要求漳州1号机组PCS热交换器于2022年7月22日交货。今年3月我司收到紧急通知,需提前交货且交货期大幅缩短。本着“保市场、保交货、保质量”的原则,依托“党建载体运动”,公司从项目治理、原质料采购、生产制造等多方面接纳步伐包管交货。
项目治理包管
现场协调会、项目例会、重点项目高层会等多层级、全方位的集会机制。2021年3月9日至今,市场项目部组织专项集会12次,快速解决项目执行中泛起的问题;制定专项跟踪计划,对原质料、焊材、制品件等逐一落实。并通过集会协调中核工程公司审批文件缩短回复周期。
原质料采购包管
部分原质料供货进度包管步伐。要求分供方联箱封头专项进度计划并接纳赶工步伐,安排专人催促采购进度;同时要求分供方紧固件加速进度,由公司领导带队到该供方进行催促采购进度。
生产制造包管
部分主管领导挂帅,从计划准备、工艺计划优化、人员配备等多方面入手,以K项目PCS制造经验为基础,从提高单件制造的精度来包管装配尺寸;从提高焊工对同类焊缝焊接的熟练水平及成型质量来提高制造效率;从完善操作纪录标准化模版等多种步伐推进制造的顺畅性;通过制定焊缝及格嘉奖标准来增进探伤及格率。最终抵达主要承压焊缝96条纵缝、96条环缝经RT检测100%及格;3168条管端焊焊缝经PT、氦检漏检测无一泄漏的目标,过硬的质量为提前交货垫定了坚实的基础。
